近日,国能e招发布安徽公司国能蚌埠发电有限公司国能禹会区马城风电场项目及绿能(东明)中南部175MW风电项目EPC总承包工程公开招标公告。

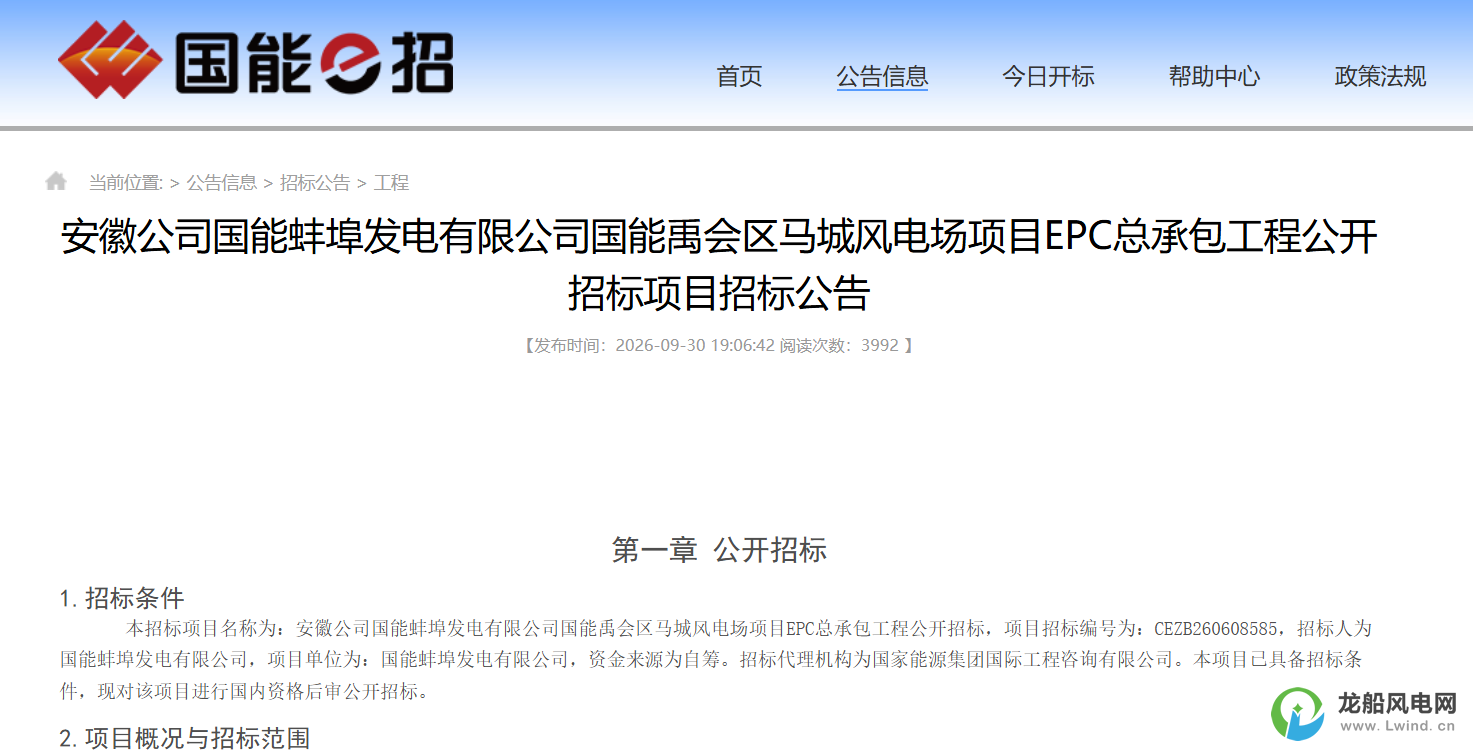

国能安徽蚌埠禹会区马城93.75MW风电项目

公告显示,国能禹会区马城风电场项目位于安徽省蚌埠市禹会区马城镇等地,装机容量为93.75MW,规划建设15台6.25MW风机机组,轮毂高度160m,塔筒形式为混塔,叶轮直径小于等于222米,大于等于210米。新建110kV升压站1座, 站内安装1台100MVA风场主变(#1主变),升压站以1回110kV线路接入220kV耿巷变(孝仪变),送出线路路径长度约7.7km,具体方案以接入系统评审意见为准。
招标范围:详见第五章发包人要求,本项目为EPC总承包项目,招标内容包含风场区、风力发电设备(包含塔筒)吊装、35kV集电线路、110kV送出线路、新建110kV升压站及配套设施的勘察、设计和建设、调试、试验、并网,主要内容包含:
(1)勘察设计:勘察主要包括且不限于:风场机位、升压站、集电线路、送出线路、风场道路等详勘;风场区地形图测绘;机位、升压站、风场内道路地形图测绘;风场集电线路和送出线路断面测量;如在施工过程中个别风机机位、局部道路发生变化,需负责地形图补测;勘察内容以满足施工图设计深度需求为准。设计主要包括且不限于:初步设计阶段包括但不限于编制初步设计技术文件及概算,初步设计文件的审查(含评审);编制设备技术规范书、材料清单、工程量清单等。
(2)风力发电场区(含35kV集电线路及临时征地):包括但不限于五通一平、风机检修道路、桩基试桩施工、试桩检测、风机工程桩施工、风机平台及基础、风机及塔筒吊装、风机箱变设备采购供货(含高低压侧电缆)、箱变基础施工(高低压侧电缆敷设),35kV电缆供货、电缆施工(含直流部分、交流部分)、余土弃置(含施工建筑废弃物清运)、临时及永久控制桩测设、防雷接地施工、风机箱变围栏防护、电缆标识桩、水保环保设施工程(挡墙、排水沟、植被恢复、绿化等)、升压站院外道路大门及临时征地、35kV集电线路(含电缆部分、架空线路部分、基础施工部分等)建筑安装工程施工及临时征地等所有需要进行配套的工程等。
(3)110kV升压站:本期升压站工程包括但不限于所有设备和材料采购、供货、运输、卸车、二次倒运、到货验收、性能试验、仓储保管、现场安装、土建施工、场站侧数据采集等。
(4)110kV送出线路(含临时征地):本期送出工程项目包括但不限于初步勘察设计及施工图勘察设计、土建和电气、施工、供货、保管、安装和调试、试验、项目所需林评、水保方案报告及水保验收报告、环评验收报告、涉河建设方案及防洪影响评价报告(如需)、压覆矿(如需)、航道通航条件影响评价报告(如需)及施工通航安全保障方案(如需)、涉路(包括铁路)工程安全评价报告等根据工程实际需要编制的报告、竣工图编制(含审查及批复,并承担相关费用)、系统通信设计等。
(5)国能禹会马城风电场项目D01点位涉及西气东输天然气管道、安毫线成品油管道,西一线GX579+400处管道处于高风险区,包括但不限于投标人在点位施工前应同步准备管道安全防护设计方案和施工方案,同时方案应通过国家管网西气东输天然气合肥分公司和国家管网成品油管道公司淮南分公司两家单位审核通过,并且根据国家管网天然气与成品油两家公司要求,对该处燃气管道及成品油管道铺设水泥盖板或盖板涵等安全防护措施等。
(6)拆迁工作要求。本项目对项目风机点位外侧400m范围内住宅进行工程拆迁,风机270米半径范围内所有涉及的坟、房屋、棚拆除,高压线迁移等。结合项目现场,投标人需对涉及各村、各户实地摸排,项目影响范围内需实施的拆迁、迁移相关费用参考《国能禹会区马城风电场项目影响范围内拆迁、迁移费用测算说明》,作为项目前期工作参考,拆迁费用预估2609.55万元,投标人需充分考虑拆迁难度性,合理报价,拆迁补偿采用暂列金方式。其它招标范围及注意事项详见发包人要求。
计划工期:18个月,具体开工时间以监理下发通知为准,监理下达开工令后6个月内具备首并条件(首并不少于3台风机),开工令后18个月内实现全容量并网,全容量并网后6个月内完成竣工验收。

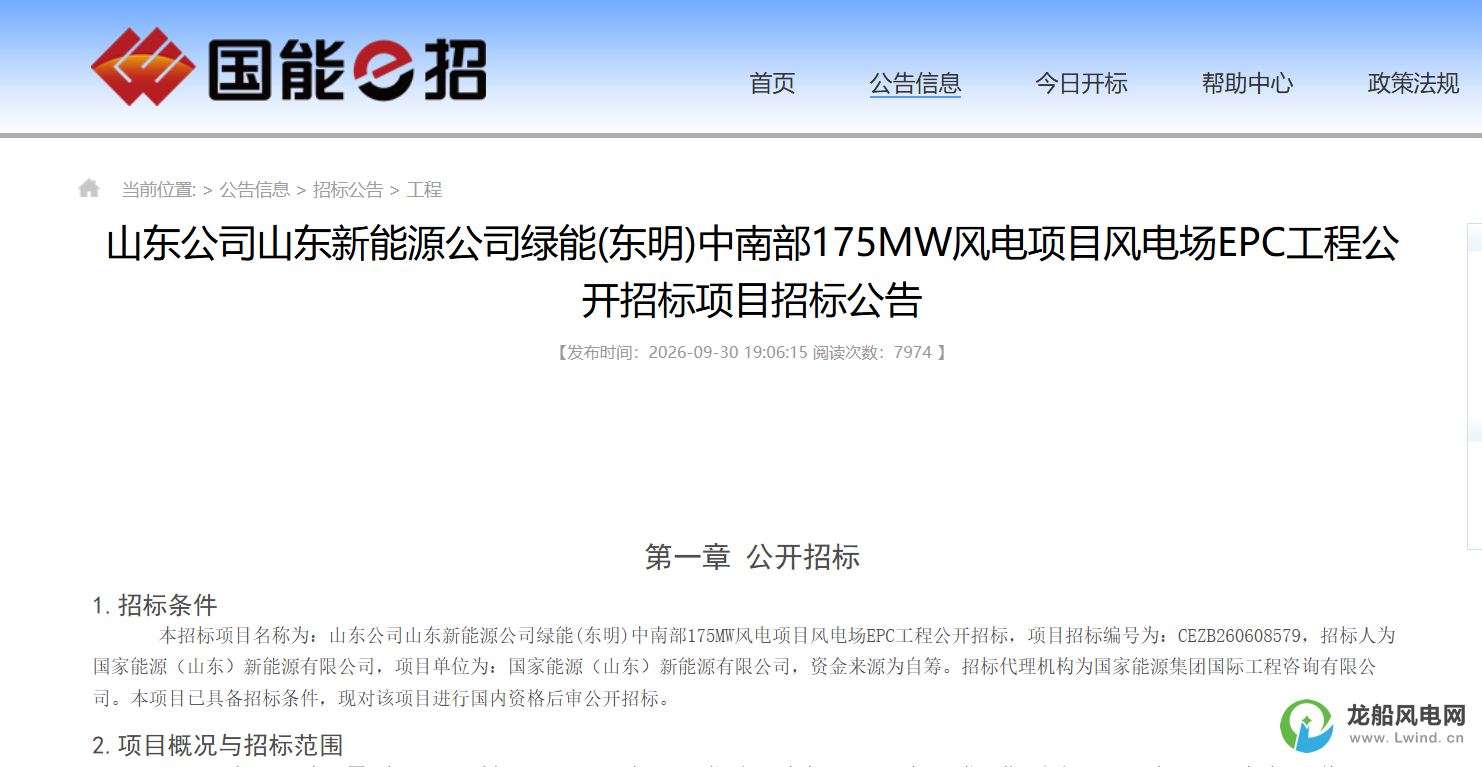

绿能(东明)中南部175MW风电项目

绿能(东明)中南部175MW风电项目位于菏泽市东明县,装机容量为175MW,规划安装28台单机容量为6.25MW的风力发电机组,每台风机配套安装1台35kV、容量为6900kVA的箱式变电站。该工程在场区内新建一座220kV升压站,安装1台容量为200MVA有载调压升压变压器,拟以1回220kV架空线接入220kV马头绿能风电场升压站。
招标范围:本项目为EPC总承包项目,招标内容包含风场区及配套设施的勘察、设计和建设、调试、并网,主要内容包含:
(1)勘察设计:(为自可行性研究完成后至全面竣工投产的全部勘测设计工作)主要包括风力发电场区[含风机基础及接地、桩基设计及优化、吊装平台、机组出线至风机终端塔跌落式熔断器下口,场内外施工道路]初步设计、施工图、竣工图阶段的相关勘察以及设计工作。勘察主要包括:风场机位、风场道路详勘、物探等工作;风场区地形图测绘;机位、风场内道路地形图测绘;如在施工过程中个别风机机位、局部道路发生变化,需负责地形图补测;勘察内容以满足施工图设计深度需求为准。设计主要包括:初步设计阶段包括但不限于编制初步设计技术文件及概算,负责组织初步设计文件的审查(含评审);编制设备技术规范书、材料清单、工程量清单等。施工图设计阶段包括但不限于地勘、设计、计算书、采购设备图纸文件、现场施工图、竣工图编制;完成相关部门施工图纸审查工作;编制安全设施和消防设施、职业卫生防护设施设计专篇、环境与水土保持设计专篇及施工设计;施工图纸技术交底、现场交桩、派出设计代表驻场服务。专项报告修订并按照要求组织进行审查、报批或备案。竣工图阶段:依据招标人确认的现场修改资料编制竣工图,竣工图纸需经招标人审查。
(2)风力发电场区(含临时征地):所有设备【风力发电机组及混塔设备材料(包含但不限于混凝土塔筒段、转换段、钢筒段、锚具、预应力系统及塔筒内动力电缆、控制电缆、通信光纤)及专用吊装工具等由招标人供货,风力发电机组及混塔材料设备由厂家运输至万华绿能(东明)中南部175MW 风电项目现场指定地点(各指定机位点)车板交货,投标人负责场内道路的运输保障及协调、运输牵引,交货时的设备卸车、保管,如根据实际情况需要现场设置临时叶片存储场地,叶片卸车、临时存储、二次倒运,属于招标人范围】材料采购(含锚具套管)、运输、卸车、到货验收、道路及清障(包括新建及改扩建,借用道路通行、维护、保障)、五通一平、风机检修道路、桩基试桩施工、试桩检测、风机工程桩施工、风机平台及基础、风机出线至风机终端塔跌落式熔断器下口。风机箱变设备采购供货、箱变基础施工(含高低压侧电缆,高压侧电缆至风机终端塔跌落式熔断器下口,低压侧电缆至风机塔体柜母线排),35kV电缆供货、电缆施工(风机本体至风机终端塔跌落式熔断器下口施工及材料)、余土弃置(含施工建筑废弃物清运)、临时及永久控制桩测设、防雷接地施工、风机箱变围栏防护、电缆标识桩、水保环保设施工程(挡墙、排水沟、植被恢复、绿化等),建筑安装工程施工及临时征地等所有需要进行配套的工程;
承担移交前风机基础的沉降观测;风机、塔筒、风机箱变、电缆、视频监控、防雷接地等安装;智能监控、协调优化控制、故障诊断等;系统集成、试验(包括常规试验和特殊性试验)、调试、试运行、整套启动、消缺处理、全站全容量并网安全稳定运行、整套系统启动的性能保证直至移交给招标人的全部工作。
(3)双方各自负责各自供货范围内大件设备的运输及相关通行手续办理。场外公共道路(场内外分界点以招标人提供得坐标为准,投标人负责道路开口)、桥梁的维护、加固,破坏修复等以及场内道路施工、协调等归投标人负责。
(4)项目建设手续办理并承担相关费用:项目建设土地证由招标人负责,建设用地规划许可证、建设工程规划许可证、施工许可证等开工前的相关证件及手续,均由投标人负责;项目验收电力建设工程项目安全和质量监督办理等一切因法律、规范规定,需要业主出面的工作,业主积极配合,但所办事项的业务联系、协调及所需费用由投标人承担。。
(5)建设用林用地:1)招标人负责永久用地的征地组卷报批工作,征地组卷放线范围内的永久征地手续由招标人负责办理,并承担永久用地的土地出让金、社保金,耕地占用税。2)投标人负责临时用地的一切手续办理并承担相关费用,包括但不限于承担临时用地的协调、组卷、租金(2年)、复垦费保证金等一切费用,复垦工作完成且验收通过后,复垦保证金退回至投标人。3)投标人负责项目所有用地青苗和地上附着物补偿等费用;负责项目所有用地所有地上附着物的清理工作,负责临时用地的复垦、验收、协调工作,并承担相关费用。4)超出征地组卷放线范围的临时用地(若发生),由投标人负责相关临时用地手续办理、关系协调,并承担租金、青苗和地上附着物补偿、复垦费保证金、林地复垦费等所有相关费用;5)若规划允许,机位将设置检修道路,属于运营期长期占地,运营期按20年考虑,该部分土地协调和租赁费用由投标人负责,投标人需一次性补偿给到位。
(6)投标人负责办理项目验收手续及承担相关费用:包括但不限于工程验收(含安全、水保、环保、消防、职业卫生等“三同时”和劳动安全、档案、电力工程质量监督等各专项验收)、启动验收、配合并网验收、达标投产验收和工程竣工验收及取得相关部门的验收批文或备案回执;审计配合;临时征用土地复垦施工及验收,并承担上述验收报验文件的编制、咨询、报审、实施、专家论证、会议承办等,直至验收通过的全部工作及费用。
(7)移交运行:投标人负责施工、调试及试验完工后的移交手续办理,并承担期间的相关运维工作,并向招标人提供相关培训及质保期内的服务。
(8)投标人须在项目执行过程中发挥社会引领作用,负责处理与当地政府及相关部门的协调工作,催化产业项目落地,项目收益计入当地税收,带动当地经济发展,助力群众就业。
(9)本工程作为EPC总承包工程。本文件中存在的与设计、数据、规格或方法有关的任何缺陷、错误或疏漏,均不能减轻或解除投标人应承担的责任。
计划工期:9个月,具体开工时间以监理下发通知为准。
来源:龙de船人
链接:https://wind.imarine.cn/news/151259.html |
